完成儲罐的底板后,施做罐頂及第1圈壁板,并在壁板下部設置臨時脹緊、并與壁板固定的提升梁。在茶館內部,沿罐體內邊緣均勻布設提升立柱,立柱上掛設電動葫蘆,電動葫蘆下端勾連提升梁上的吊耳。然后所有電動葫蘆同步將提升梁、灌頂及第1圈壁板提升至合適高度,組焊第2圈壁板。然后通過操作電動葫蘆升降。使低1圈壁板、第2圈壁板豎向對正,并焊接成型。再將提升梁松開,降至第2圈壁板下部并與壁板固定。第3圈壁板組焊完成后,再次提升、對正。按此工序循環施做,直至組焊完成最低端的壁板,即完成儲罐主體結構的制造。

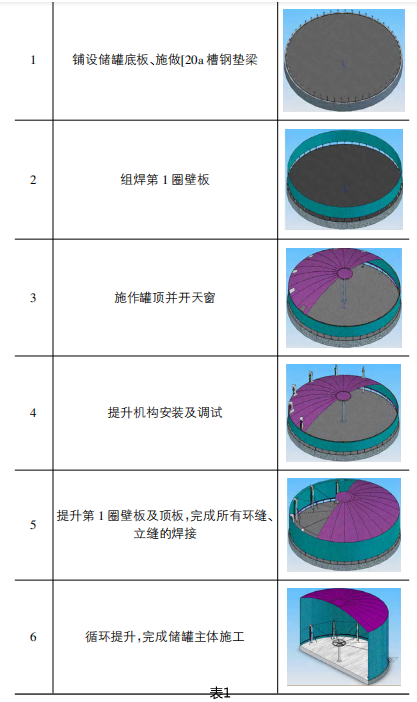

該工法主要施工順序:鋪設儲罐底板→組焊第1圈壁板→施做罐頂→灌頂開天窗(便于提升立柱傳出)→提升機構安裝及調試、組焊第2圈壁板(預留外側立縫1條不焊)→提升第2圈壁板及頂板至預定高度的一半,檢查及調整提升效果→繼續提升至預定高度→調整環縫間隙及錯邊,收緊第2圈壁板合口→完成所有環縫、立縫的焊接→提升機構下落→重復上述提升,完成底端壁板。施工流程及順序件表1所示。
?
?
?
